★水电施工规范&注意细节★
1、施工图纸最好是有!目前很多施工队是没有的,这个不是必备,有的话就更直观,有效、合理逃避交叉,避免无作为的绕道!

2、墙面不要开横槽,避免对墙体结构造成影响。开了槽的承重墙,就象被金刚石划过的玻璃,遇到地震很容易断裂。

3、墙面开槽做毛化处理,防裂效果比较好。这个是看网友分享的,貌似大部分装修公司目前没有这样处理。
4、最基本要求,电线分色要规范,走管要做到横平竖直。
5、电线管、水管均用管码、铜丝或管卡固定,固定点间小于500mm。

6、强电的线管每根管子最好不超过4跟电线!太多了可能拉不动,后期维修有隐患!

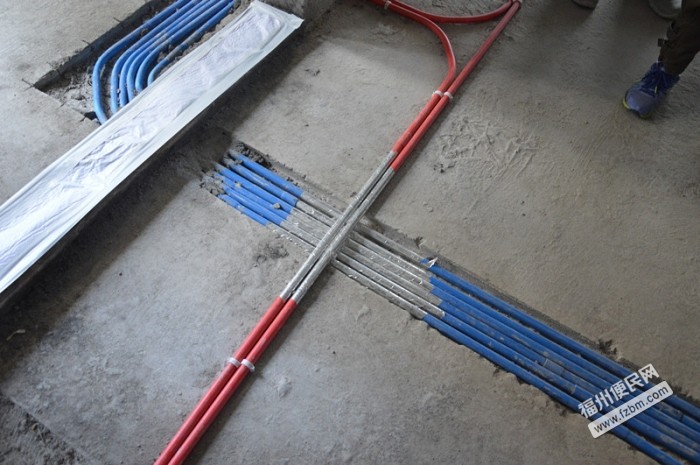

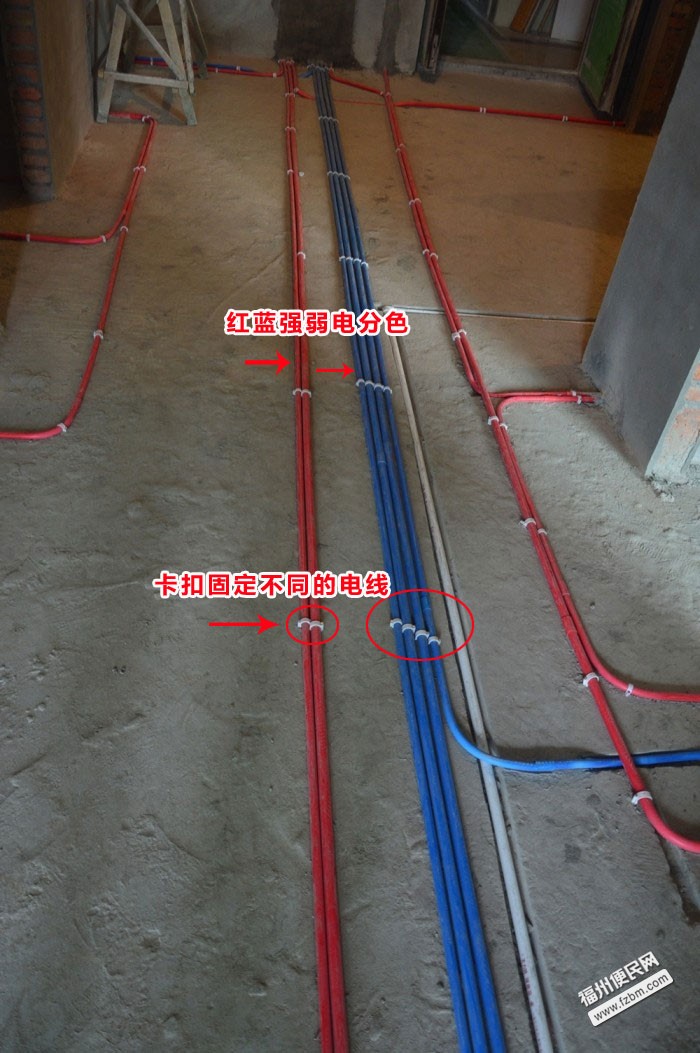

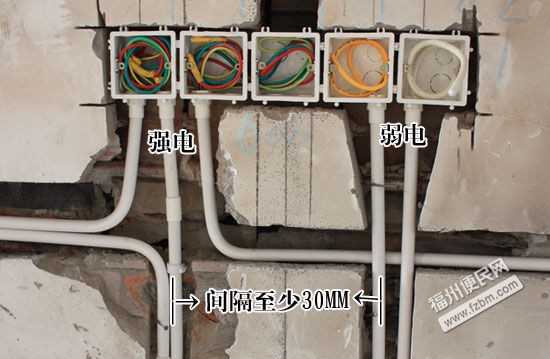

7、强弱电必须分开套线管,强弱点并排铺设隔大于150-300mm。

8、线管转弯处,不得使用90度弯头,否则电线在线管里面可能拉不动。

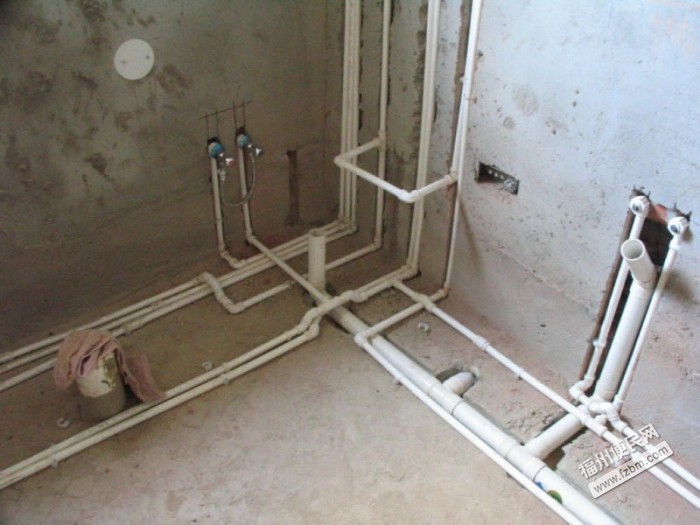

9、淋浴区的冷热水管,开槽后先做好槽内防水,再布管。
10、淋浴混合阀水管要在水平线上,最好定位器固定,确保后期安装效果。11、阳台地漏一般都不够用,这里开槽后必须先做一次防水再排管,回填以后再正常全阳台做防水处理。

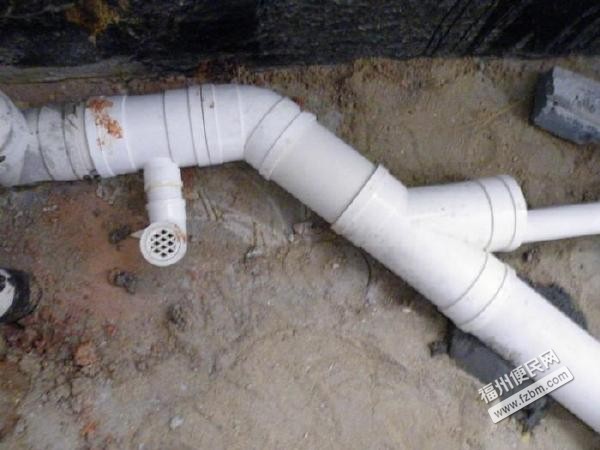

12、排水管使用两个45度半弯。这样排水会更畅通,不容易造成堵塞!
13、排水管水泥砂浆定位。这样做不是怕水管容易晃动,而是为了确保排水的坡度!

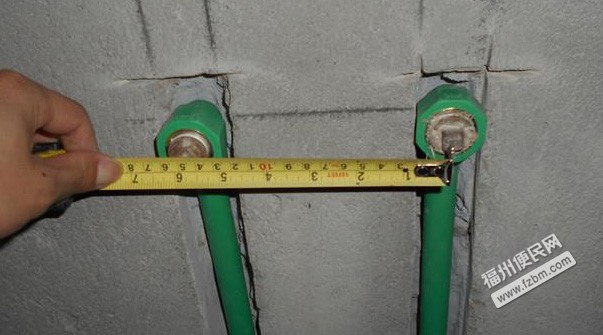

14、冷热水管埋入墙内深度,管壁与墙表皮间距须为1CM,严格遵循左热右冷原则;

15、出水口须严格按照国家标准龙头间距尺寸布置,冷热水管要保持水平,内外丝要分清;

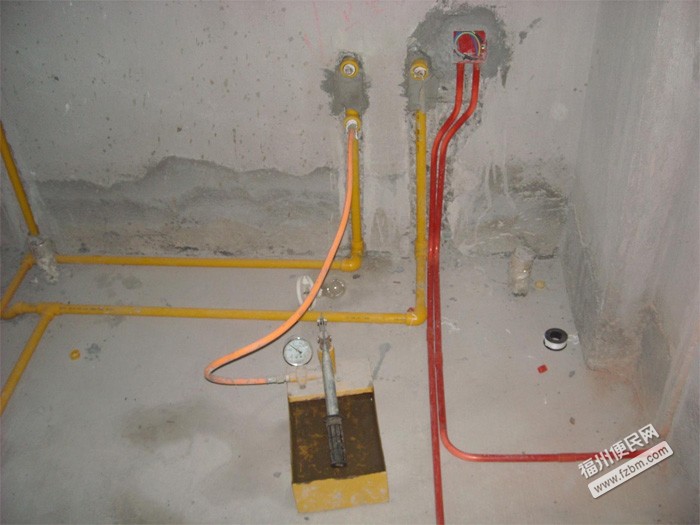

16、内无堵塞,连接冷热水管试压泵加压0.8MPA以上无爆、冒、滴、漏。未经加压测试不可封墙;

17、瓷砖铺贴后,冷热水内丝弯头不可突出砖面;
18、水压测试过后,打开总阀并逐个打开堵头,看接头是否堵塞;
获得鲜花0朵 -
★水电验收★
电路验收:
强电验收:采用500V绝缘电阻表测试各回路绝缘电阻值,同时可考验所用电线质量,不达标的电线可能会被击穿;
弱电采用专用工具测试:专用网络测试工具测试网络8芯信号是否畅通;载波器铜轴电缆测试工具,万用表等完全测试合格后再进行下一步施工工作。
1、插座面板是否有电,用电笔一试既可。试一下房屋内所有的开关、插座及总电闸有无问题。拉下总开关箱内的插座开关,指示灯灭,频繁测试几次证明开关、接线良好,插座安全。
2、拉闸断电测试。电闸及电表在户外的,应检查其是否能控制室内的灯具及室内各插座,方法是拉闸后户内是否完全断电;户内有分闸的,也应同样分别检查各个分闸是否完全控制各分支线路。
3、看电表是否通电,电表安装目前多为10(40)A单相电度表,运行是否正常。或快或慢都应报修。抄电表的使用数目,因为在建设当中,工人可能使用了您的能源,而这些钱是不该业主出的。
4、线路布局合理,走向清晰有序。通常情况下火灾是多是由于电气事故引起的,这与电气线路的设置有相当的关系。为了用电的安全和方便,按规定每套住宅回路数不宜少于5个。
5、所有电器控制线及线路必须穿PVC管。暗线敷设必须配管,空心楼板除外(空心楼板用护套线),强弱电不能穿入同一根管内。管内电线应处于宽松状态。

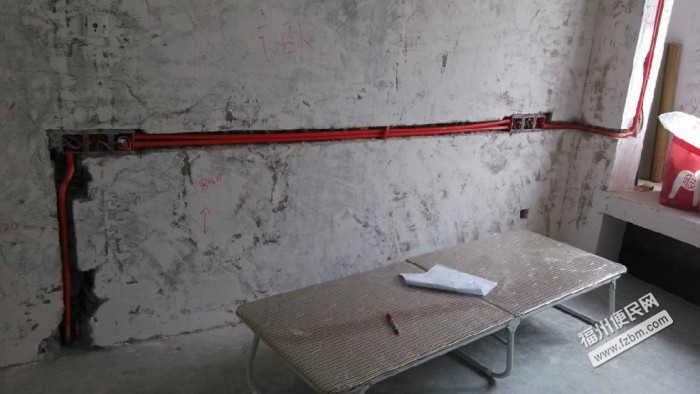

6、强电线管走墙,弱电线管走地,水管尽可能走墙,线槽应横平竖直(吊顶除外)。
7、强弱电线管平行距离必须分开30公分以上,交叉过桥距不应小于10公分。线管交叉无干扰,强弱电暗盒之间可紧靠,但不允许同盒。
8、有吊顶的顶必须穿管,同时套用管件,且不能搁在吊顶上,一般离顶100-200MM。
9、暗线敷设必须配管,空心楼板除外(空心楼板用护套线)。顶面铺暗管用黄腊管。电线穿管时强弱必须分开,且都穿管。
10、隐蔽线管铺设为:线管到水泥沙浆外的厚度不得低于15MM。穿入线盒内的线管长度不得大于0.5MM,且套固定套。
11、同一电路电线应铺设在同一管内,线径大小合适,且穿管根数应做到穿管线横截面积不大于PVC管横截面积的40%。

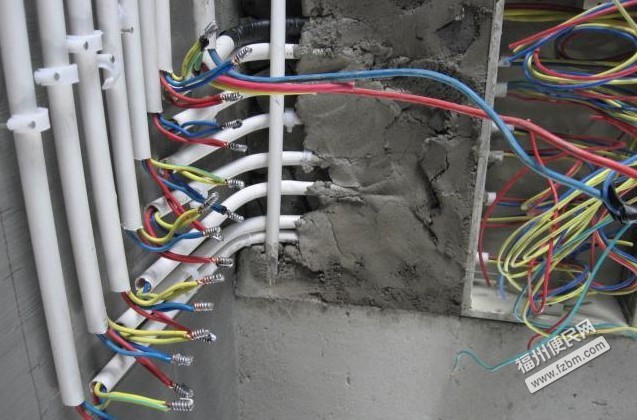

12、导线进入线盒必须保证留有一定的长度,留有10~15厘米,音响留100厘米,穿软管以便进行开关。插座的安装维修。
13、电线弯曲度不得大于90度,超过90度时用管件连接。
14、接头牢固、可靠,绝缘性能良好(阻值大于0.5MΩ)。15、安装电源插座时,应左零右相(火),上方为地线。火线进开关,零线进灯头。
16、开关插座固定位置必须符合要求,即开关离地1200-1300MM,插座离地300-450MM。如有特殊需求则按特殊情况处理(如壁挂式空调插座)。同一室内的电源、电话、电视等插座面板应在同一水平标高上,高差应小于5mm。
17、室内面积在40平方米以上的,空调线应铺设4平方毫米BV铜芯线。家用电器插座应铺设2.5平方毫米BV铜芯线。照明线应铺设2.5平方毫米BV铜芯线为主线,1.5平方毫米BV铜芯线为分线。用专业摇表或小电器来测试插座是否通电,注意空调孔和空调插座是否和室外空调机位相匹配。空调及大功率电器应单独走线。
18、插座还应用摇表来测试对地绝缘情况是否良好,是否有接地装置。所有线路必须设接地线和漏电保护设施。零地电压应小于1V;如果等于0,那么可能是将零地接在一起了。
19、各电线接头必须符合建筑规范要求。管内不许接头,接线盒内线头留有余地,接头焊好、包好。在水电完工后,所有开关、插座的明露线头必须用绝缘胶布包好,以免发生触电危险。
20、开关箱内开关应安装牢固,每个都要用力左右晃动检查,如果发现松动,应紧固或更换。否则日后使用中出现接触不良打火现象时,会造成更大危险。开关箱内的各分路开关应有明显的标示。如果没有或不明确,装修期间立即纠正。
21、检查有线电视插座、宽带插座,插进去有无松动或插不进现象。检查弱电插座数目,尤其别忘了打开电话、电视的线路接口,用力拉一拉,看是否虚设。
22、检查可视对讲、紧急呼叫按钮是否工作正常。
23、检查入户门门铃:带2节5号电池测试门铃。是否不响或响了不停。
24、保险插座护幼童。为防止幼童把手指头伸进插座孔中,距离地面30厘米高的插座都必须带保险装置。
25、卫生间插座规矩多。卫生间内的电源插座应是防潮插座幷有防溅措施,卫生间的照明灯座必须是磁口安全灯座,洗手盆的上方不应有插座。
26、煤气管(天然气管),必须走明管,不能封死,如需移管必须由燃气公司进行操作。
27、电线管、热水管、煤气管相互间应保持一定距离,不得紧靠。
28、施工垃圾要当天袋装并放于指定堆放点,水电工序完成后需清理现场。
水路验收:
1、打开龙头看否有水,水质如何,是否有截止阀生锈影响水质,否则要求更换。检查每一个水龙头,观察上下水管道有无渗、漏、堵现象。需要注意的是,尽可能让水流大一点、急一点,一来看看水压,二来试试排水速度。
2、检查水表是否已安装,是否有水表空走、阀门关闭不严、阀门脱丝、连接件滴水等现象。发现水表空走说明水表已损坏或可能存在漏水点。
3、看看在所有阀门关闭时,水表是否缓慢走动,检查上下水管道有无渗、漏。
4、 管外径在25mm以下给水管的安装,管道在转角、水表、水龙头或角阀及管道终端的100mm处应设管卡,管卡安装必须牢固。
5、所有接头、阀门与管道连接处应严密,不得有渗漏现象,管道有坡度。(测试方法:用纸巾在用水时抹拭所有接头、阀门与管道连接处,可以看出有无渗水)
6、进水管全部用热水PPR管,下水管用PVC管。热熔连接PPR进水管可走地,丝口连接进水管必须走顶面。
7、明水管出水口要做到上冷下热,左热右冷。装水管距离墙面应为1.5公分,间距15公分左右。
8、室内隐蔽管道在封闭前,必须进行加压测试。经通水试压(0.8MP/8公斤试压,半小时压降不大于0.05MP/0.5公斤),所有管道、阀门、接头应无渗水、漏水现象。获得鲜花0朵
